Skip to the content.

团队博客2 - 项目Alpha阶段的计划和估计

项目地址:NewsMind 项目代码仓库

在上一篇博客中,我们介绍了 NewsMind 项目的核心信息。现在,我们将深入探讨 Alpha 阶段的具体执行计划、任务分解和工作量估计。遵循敏捷开发的原则,我们将通过精细化的计划来确保项目在预定周期内顺利推进。

1. 工作结构分解

为了实现 Alpha 版本的目标,我们首先将核心功能和典型使用场景分解为具体、可执行的任务,并分配给每位团队成员。我们遵循以下原则:

  • 任务拆分: 每个任务的预计工时(Original Estimated Hour)不超过4小时,以确保任务粒度足够小,易于跟踪和完成。
  • 责任明确: 每个任务都有唯一的负责人。

以下是本次 Alpha Sprint (为期10天) 的 WBS 表格:

任务ID 功能模块 任务描述 负责人 预计工时 (小时)
后端开发     姜厚丞 (总计: 40小时)
BE-01 基础架构 初始化后端服务(如 Node.js + Express)和项目结构 姜厚丞 4
BE-02 数据库 设计并初始化用户、新闻、用户偏好等核心数据表结构 姜厚丞 4
BE-03 用户管理 实现用户注册与登录 API 接口 姜厚丞 4
BE-04 用户管理 实现获取/更新用户画像(偏好)的 API 接口 姜厚丞 4
BE-05 数据服务 开发新闻数据抓取与存储的初步脚本 姜厚丞 4
BE-06 数据服务 实现新闻数据清洗与格式化模块 姜厚丞 4
BE-07 推荐接口 开发基础推荐流 API 接口(返回新闻列表) 姜厚丞 4
BE-08 推荐接口 开发用户反馈(点赞/收藏)的 API 接口 姜厚丞 4
BE-09 对话接口 实现与前端对接的 WebSocket 或 HTTP 轮询接口 姜厚丞 4
BE-10 单元测试 编写核心 API 的单元测试用例 姜厚丞 4
前端开发     方羿 (总计: 40小时)
FE-01 基础架构 初始化前端项目(如 Vue/React)并配置路由 方羿 4
FE-02 UI/UX 实现应用主页布局及导航栏 方羿 4
FE-03 UI/UX 开发新闻流列表及新闻详情卡片组件 方羿 4
FE-04 功能实现 实现新闻列表的无限滚动加载功能 方羿 4
FE-05 用户模块 开发用户登录/注册页面及状态管理 方羿 4
FE-06 用户模块 开发用户个人偏好设置页面 方羿 4
FE-07 交互功能 实现新闻卡片的反馈(点赞/收藏)交互逻辑 方羿 4
FE-08 对话助手 开发“对话推荐助手”的基础聊天界面 UI 方羿 4
FE-09 接口对接 对接后端 API,实现用户登录与新闻数据显示 方羿 4
FE-10 响应式设计 确保核心页面在移动端的初步适配 方羿 4
AI 算法     宋尚文 (总计: 40小时)
AI-01 LLM集成 封装对大语言模型(如 GPT API)的调用接口 宋尚文 4
AI-02 语义分析 设计并实现新闻内容的语义分类 Prompt 宋尚文 4
AI-03 语义分析 开发新闻摘要和关键词提取的 Prompt 和调用逻辑 宋尚文 4
AI-04 数据处理 建立新闻数据预处理管道(对接后端数据) 宋尚文 4
AI-05 用户画像 设计基于用户阅读历史和反馈的画像更新初步算法 宋尚文 4
AI-06 推荐模型 实现基于 LLM 生成标签的个性化推荐 v1.0 逻辑 宋尚文 4
AI-07 对话助手 开发识别简单用户意图(如“科技新闻”)的后端逻辑 宋尚文 4
AI-08 可信度分析 设计新闻源可信度评分的初步规则(如来源白名单) 宋尚文 4
AI-09 模型评估 建立评估推荐结果相关性的初步指标和脚本 宋尚文 4
AI-10 性能优化 缓存 LLM 生成结果,减少重复 API 调用 宋尚文 4
项目管理与集成     陈家驹 (总计: 40小时)
PM-01 项目设置 建立 Git 仓库、分支策略和 GitHub Actions CI/CD 流程 陈家驹 4
PM-02 敏捷管理 主持每日站会,更新项目看板(如 GitHub Project) 陈家驹 4
PM-03 集成测试 协调前后端接口联调与测试 陈家驹 4
PM-04 集成测试 编写端到端(E2E)测试场景,验证核心流程 陈家驹 4
PM-05 对话助手 集成前端 UI、后端接口和 AI 逻辑,打通对话流程 陈家驹 4
PM-06 部署 编写 Alpha 版本的部署脚本并执行初步部署 陈家驹 4
PM-07 文档 撰写核心 API 接口文档 陈家驹 4
PM-08 RAG研究 研究并搭建 RAG 技术的初步验证环境 陈家驹 4
PM-09 风险管理 跟踪 Pre-mortem 中识别的风险并制定应对措施 陈家驹 4
PM-10 团队博客 负责团队博客的整理与发布 陈家驹 4

2. Alpha 版本 Sprint 计划

根据敏捷开发的要求,我们对 Alpha 版本的 Sprint 做出如下规划:

  • Sprint 周期: 10个工作日。
  • 团队人力: 团队共 4 名成员。
  • 每日有效工时: 每位成员每天投入 4 小时用于项目开发。
  • 总计划工时: 4人 × 10天 × 4小时/天 = 160 小时。
  • 总体目标:完成 NewsMind Alpha 版本全部核心功能,包括用户管理、新闻流展示、个性化推荐、以及初步的对话式推荐助手。

为了更好地规划 Sprint 节奏,我们将10天的周期划分为几个阶段,每个阶段有明确的目标和任务重心:

天数 主要目标 关键任务重心
Day 1–2 基础架构搭建与环境配置 完成前后端项目初始化、数据库设计、Git 流程建立和 LLM 接口封装。 (涉及 *-01, *-02 类任务)
Day 3–5 核心模块开发与数据流打通 重点开发用户管理、新闻数据处理、核心推荐逻辑和基础 UI 组件,确保数据能在各模块间初步流动。 (涉及 *-03 至 *-06 类任务)
Day 6–8 功能集成与端到端流程验证 集中进行前后端接口联调,打通从用户交互到推荐结果展示的全链路,实现对话助手核心流程。 (涉及 *-07 至 *-09 类任务)
Day 9–10 系统测试、优化与文档完善 进行全面的功能测试和 E2E 测试,修复 Bug,优化性能,完成部署准备,并撰写必要的 API 文档。 (涉及 *-10 及 PM-* 类任务)

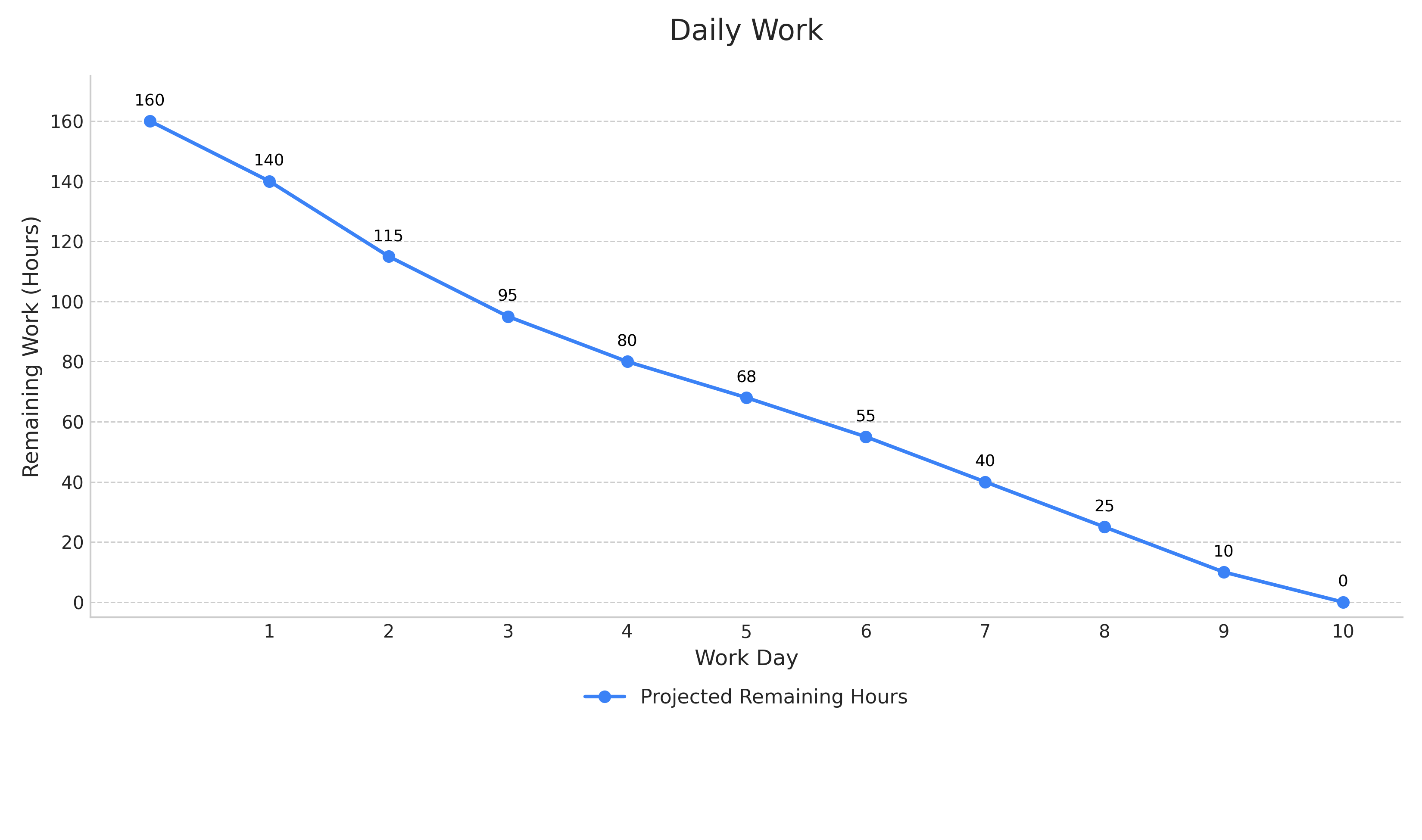

3. 预计燃尽图

burndown_chart_projected
