Daily Scrum - Beta Day 5(12 月 10 日)
项目地址:
NewsMind项目代码仓库
🧭 项目核心信息
- 《团队博客1 - 团队项目核心信息》
- 《团队博客2 - 项目Alpha阶段的计划和估计》
- 《团队博客3 - Alpha阶段的发布》
- 《团队博客4 - Alpha阶段的 Postmortem 会议》
- 《团队博客5 - Beta阶段的计划与估计》
Beta Sprint — Day 5 Daily Scrum
📅 概览
Day 5 主要集中在偏好设置、检索性能优化、推荐链路的关键节点完善,并在遭遇前两日工时增加的影响下实现了有效追赶。整体节奏稳定,略微缩小与理想进度的差距。
今日完成工时:20h 理想剩余:68h 实际剩余:81h(落后幅度缩小)
累计完成工时:87h
👥 今日工作概述
姜厚丞(后端) — 6h
- 解决新闻抓取与反爬问题(BE-15 扩展)
- 引入代理池策略并完成初步稳定验证
- 完成偏好 API(主题偏好 & 新闻源偏好)
方羿(前端) — 5h
- 完成偏好设置页 UI(FE-13 完成)
- 优化表单交互与状态提示
- 将偏好设置结果与后端 API 接入
林伟权(AI/搜索) — 5h
- 完成 LLM QA 模型初版(AI-14 完成)
- 调整 K+V 检索排序逻辑以配合偏好字段
- 为 Day 6 的联调准备简单测试集
陈家驹(PM/DevOps) — 4h
- 完成对话助手整合流程(PM-05)
- 跟踪偏好字段的变更并更新接口文档
- 对已完成模块进行快速冒烟测试
📌 任务状态简表
| 任务 ID | 预计工时 | 已花费 | 剩余 | 状态 |
|---|---|---|---|---|
| BE-15 | 8h | 8h | 0h | ✔ 完成 |
| FE-13 | 8h | 8h | 0h | ✔ 完成 |
| AI-14 | 4h | 4h | 0h | ✔ 完成 |
| PM-05 | 4h | 4h | 0h | ✔ 完成 |
🔥 今日小结
🌟 今日亮点
- 偏好模块(主题 & 新闻源)全链路正式跑通
- 反爬问题得到解决,新闻抓取流程趋于稳定
- 推荐 & QA 模型初步具备基础可用性
⚠ 风险 / 注意点
- 抓取模块需持续监控,代理池策略需进一步稳定化
- 明日联调量较大,需所有成员确保接口一致

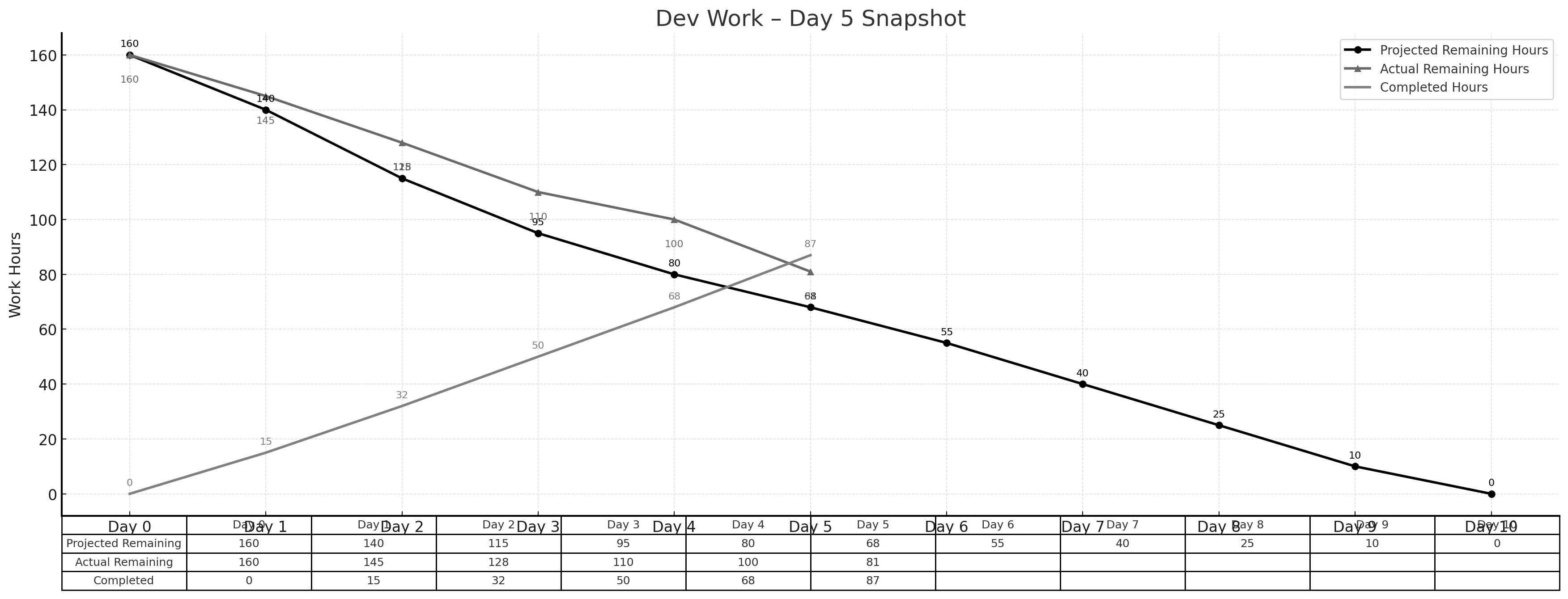

📊 Day 5 燃尽图

📈 燃尽情况
- 理想剩余:68h
- 实际剩余:81h
- 累计完成:87h
